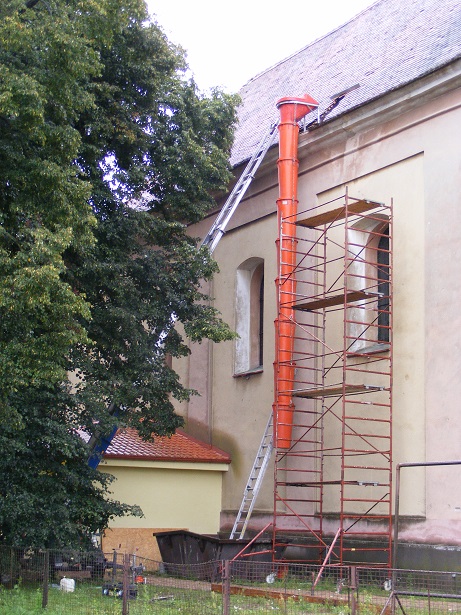

Oprava strechy kostola

V utorok 2. septembra 2014 nezačala len deťom škola, ale aj práce na streche kostola. Upršané počasie však nedovolilo, aby sa práca rozbehla naplno - otváranie strechy, lebo by začalo zatekať do kostola. Takže pracovne sa deň niesol len v stavbe lešenia a potrebnej techniky a príprave materiálu.

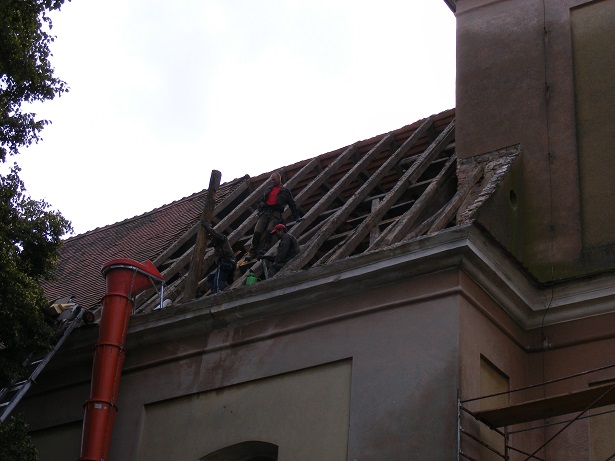

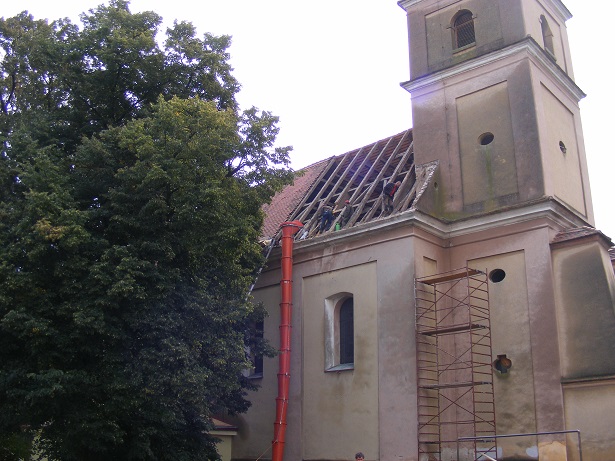

V stredu 3. septembra sa konečne vyčasilo a tak sa mohla začať strecha odkrývať.

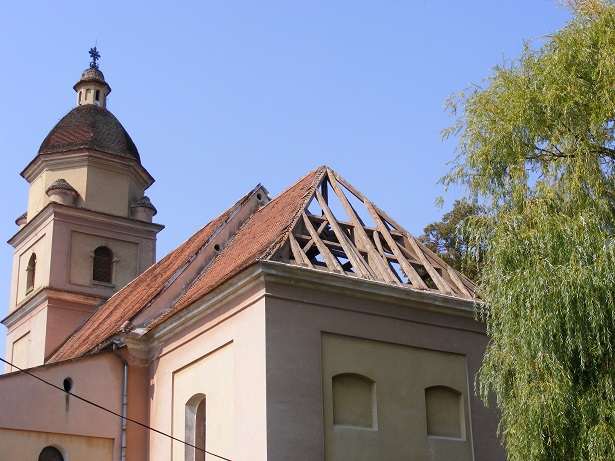

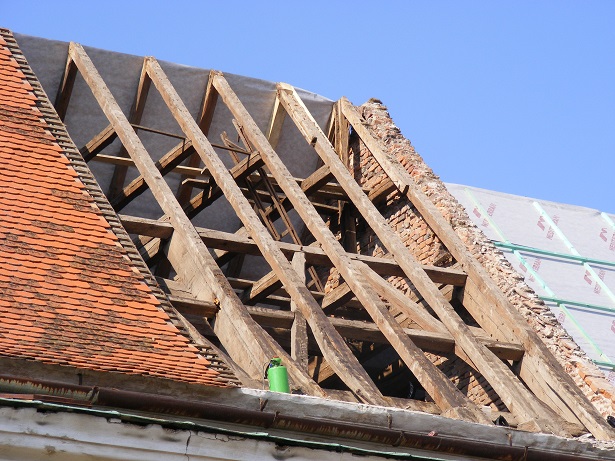

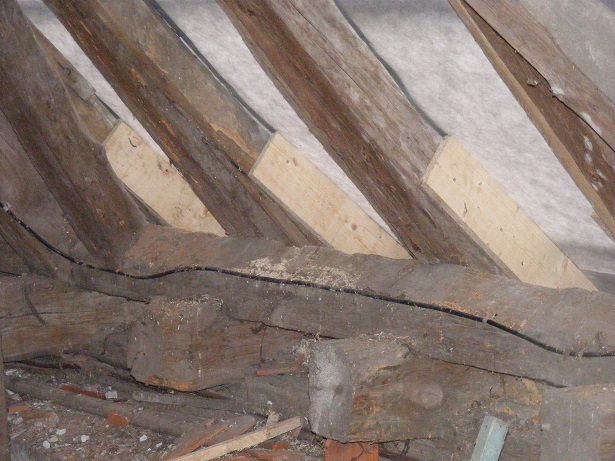

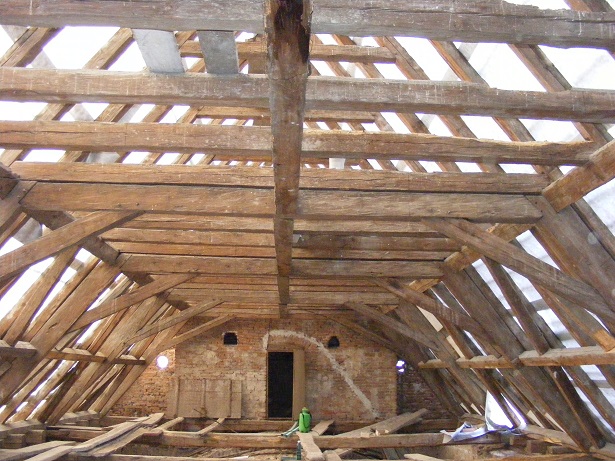

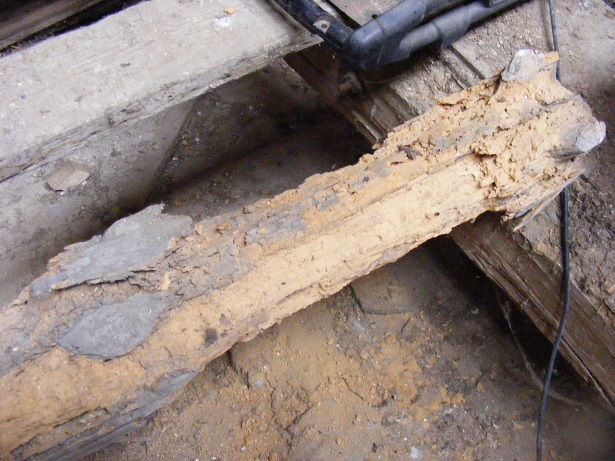

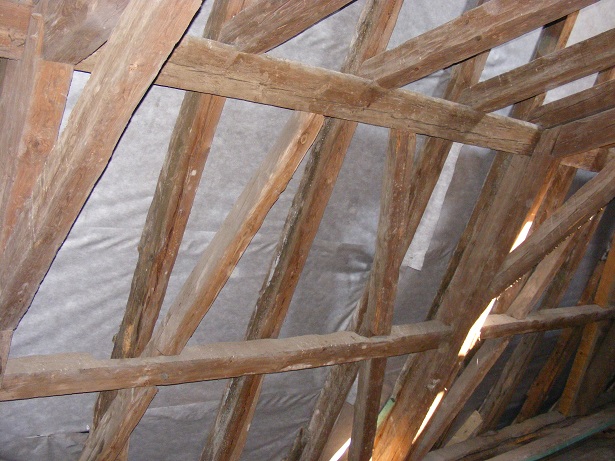

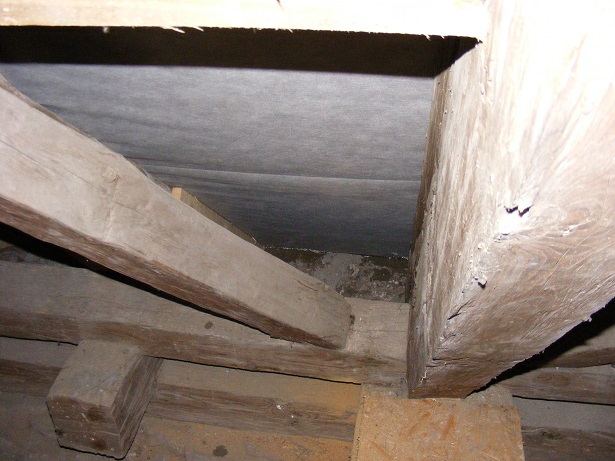

Veľká časť krovu je ešte v obstojnom stave, niektoré miesta však žiadali výmenu trámu:

Nové technické riešenia (odvetrávanie) si vyžiadali aj mierne úpravy v tvare krovu:

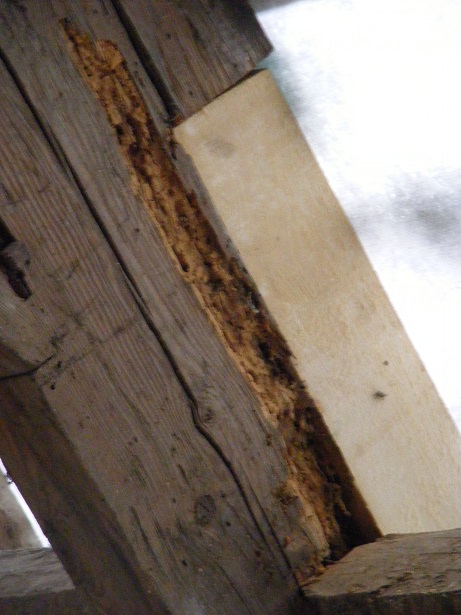

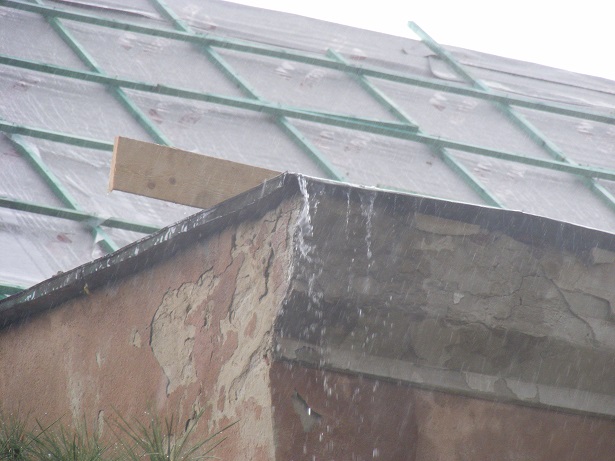

Čo sa odkrylo odstránením starej škridle, vzápätí sa prikrývalo fóliou. Popoludní aj trošku spŕchlo, čo popohnalo majstrov v naťahovaní fólie, ale najšťastie to bola len krátka prehánka.

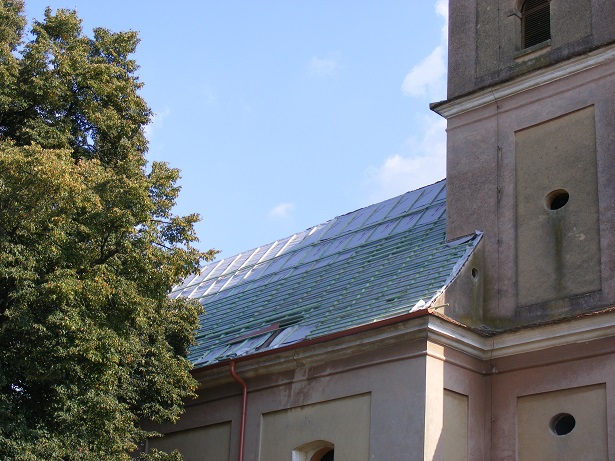

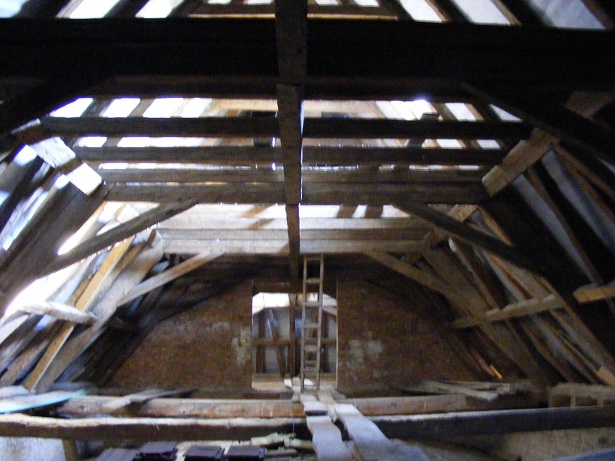

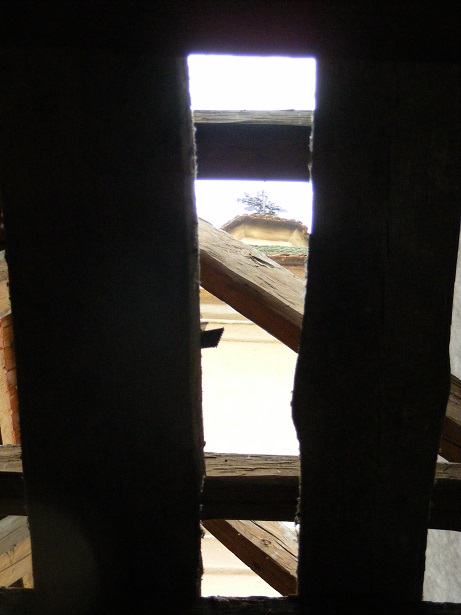

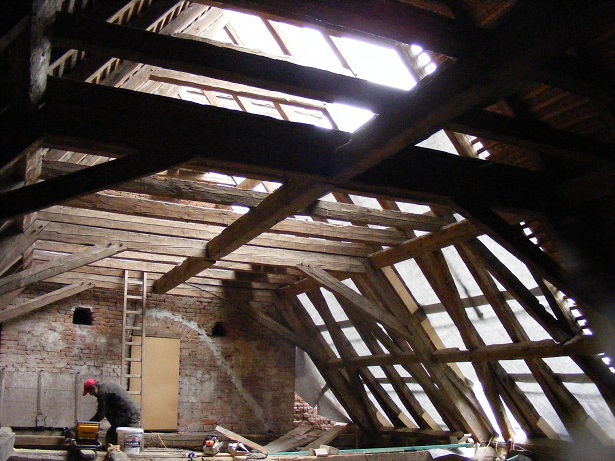

Vždy tmavá povala kostola je zrazu presvetlená a poskytla aj pekný výhľad:

"Holubí dům" - prácou majstrov vystrnadení zo svojho bezpečia:

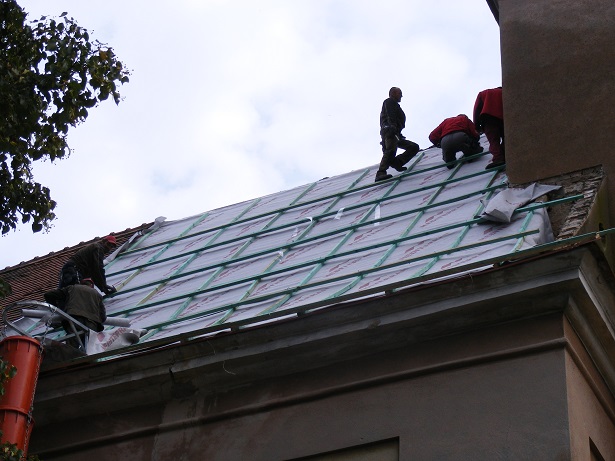

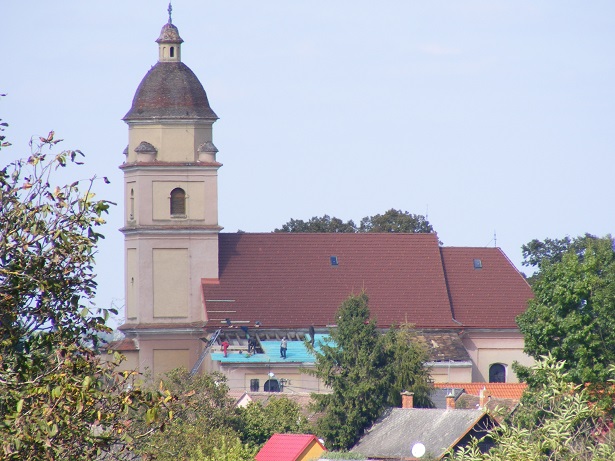

Na fajront je fólia natiahnutá už na celej odkrytej časti:

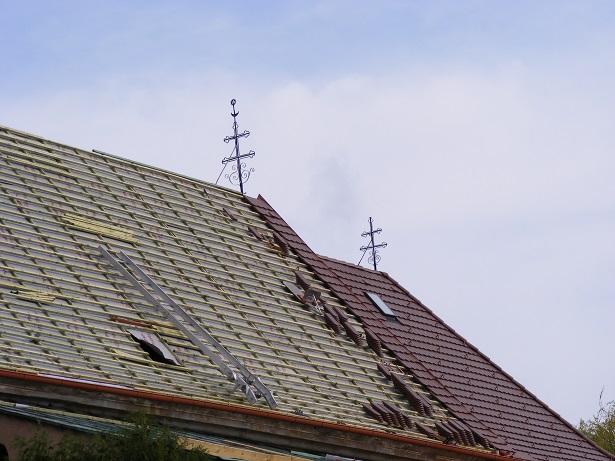

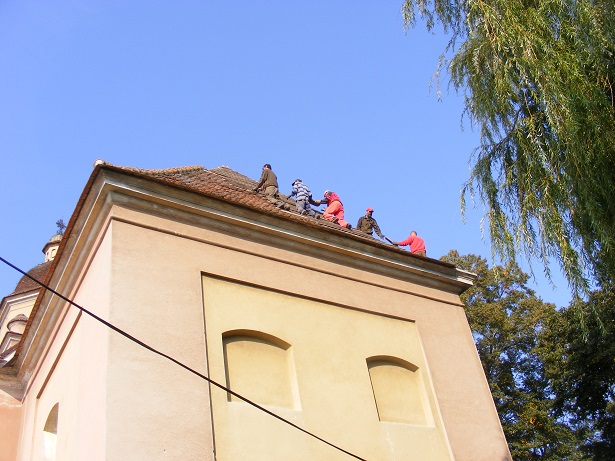

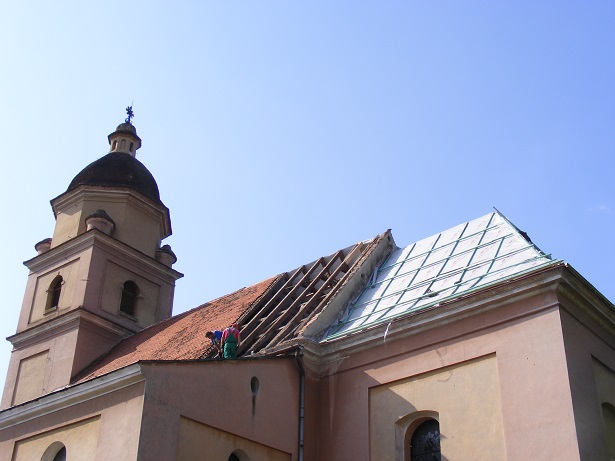

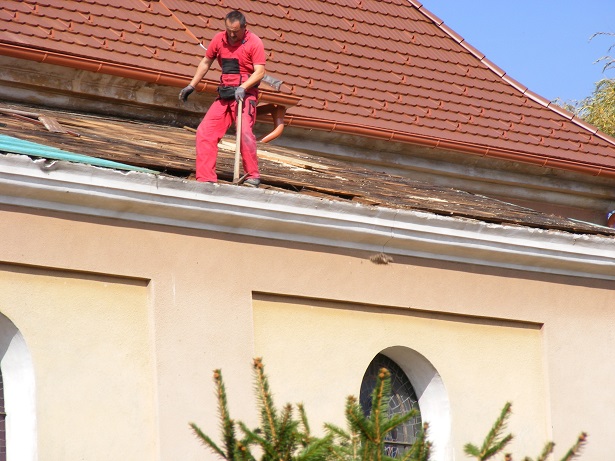

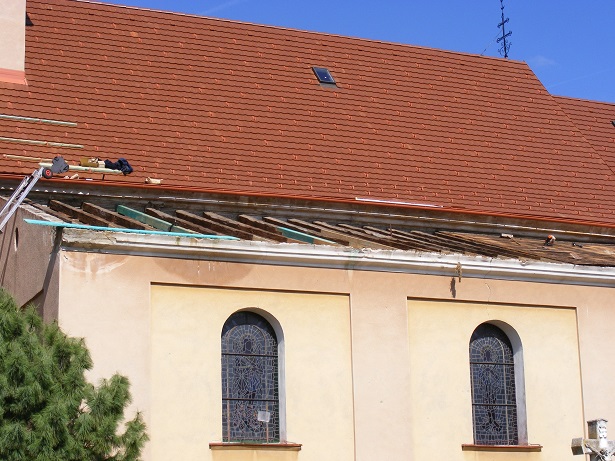

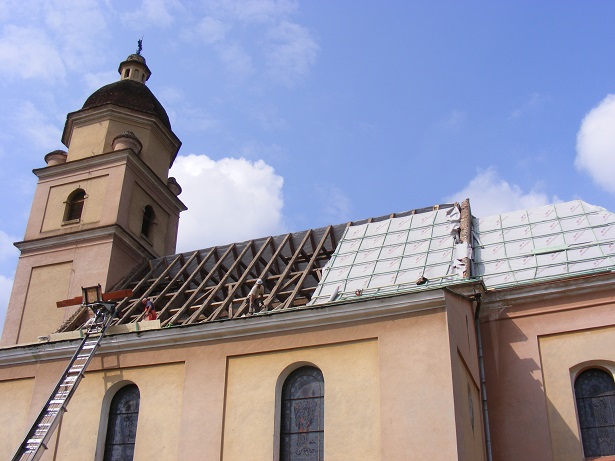

Štvrtok 4. septembra práce pokračovali odkrývaním ďalšej časti strechy:

Z južnej strany sa začínajú prejavovať prvé známky, že sa na streche niečo robí - okrem korýtok z hrebeňa zmizol aj kovový kríž:

Kríž čaká oprava v kováčskej dielni:

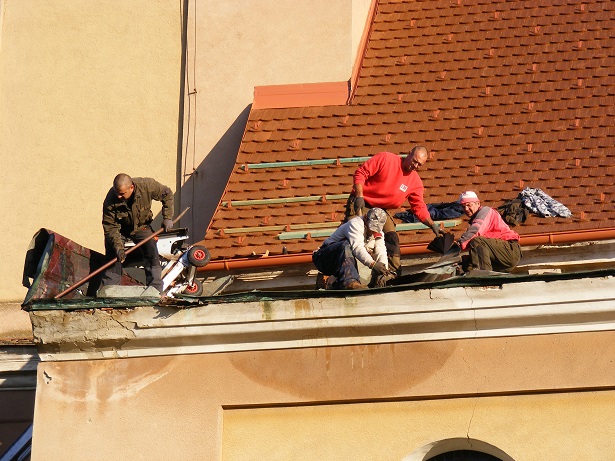

Piatok 5. september - práce vo výške si naozaj vyžadujú dávku odvahy, pevné nohy i nervy.

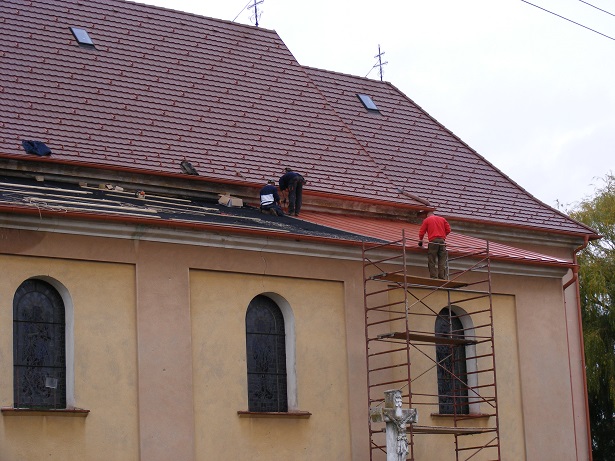

Pondelok 8. septembra - po víkendovej prestávke sa práce presunuli na južnú stranu strechy:

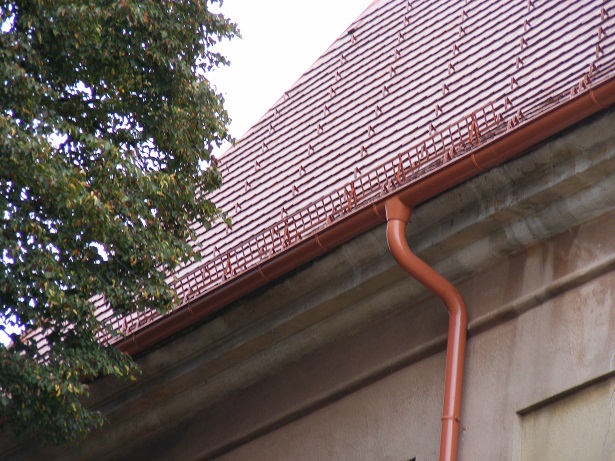

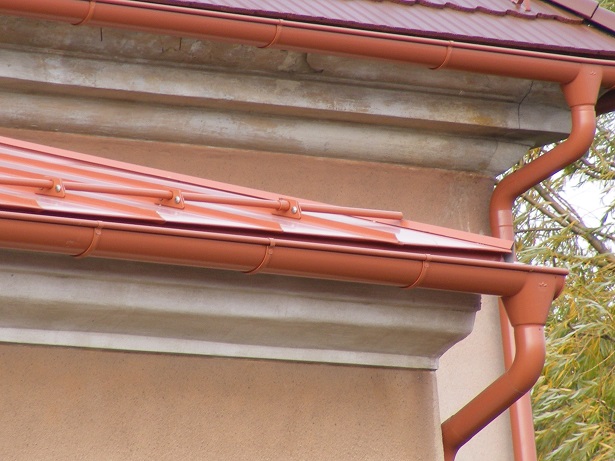

Na severnej strane sa už objavila prvá časť ríny:

V utorok 9. septembra boli odstránené posledné staré škridly a celá strecha bola zakrytá fóliou:

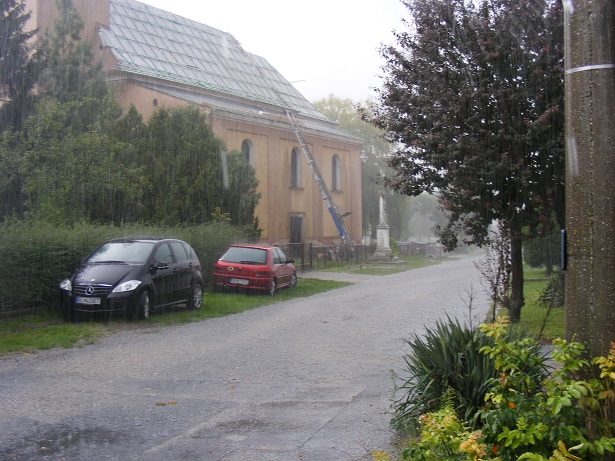

Večer prišla búrka - prudký lejak, vietor, krúpy... cesta sa zmenila na rieku:

Bola to riadna zaťažkávajúca skúška pre zafóliovanú strechu:

Streda 10. september - po večernej búrke a nočnom daždi bolo ráno zase slnečné a práce pokračujú latovaním:

Ranná kontrola povaly ukázala, že fólia na streche búrku zvládla. Do kostola nezatieklo.

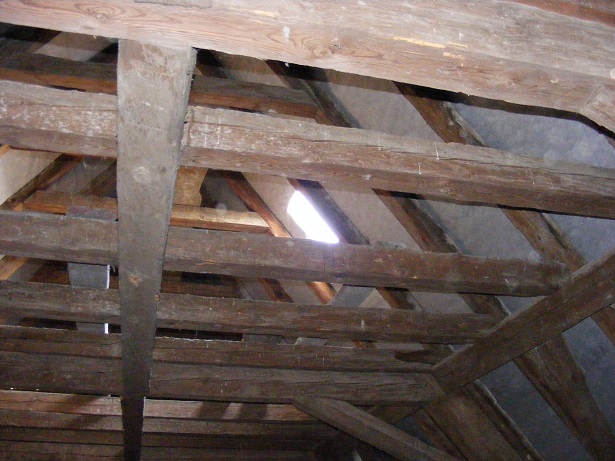

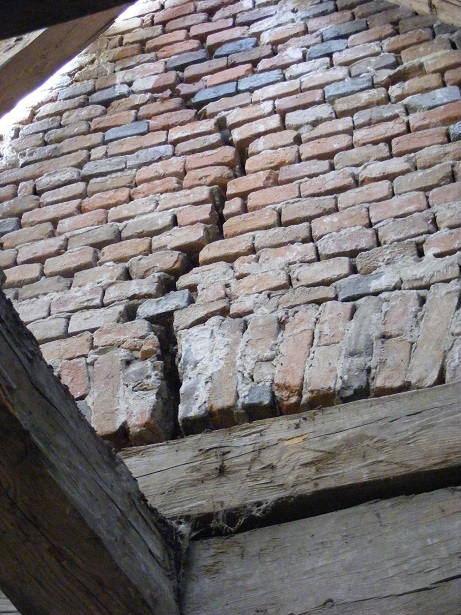

Presvetlená povala však odhalila iný problém - prasklinu v stene:

V nasledujúcich dňoch prišli dažde a tak práce boli prerušené až do sviatku Sedembolestnej.

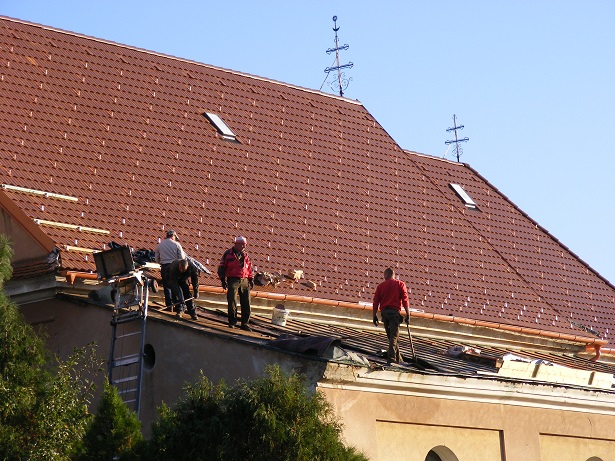

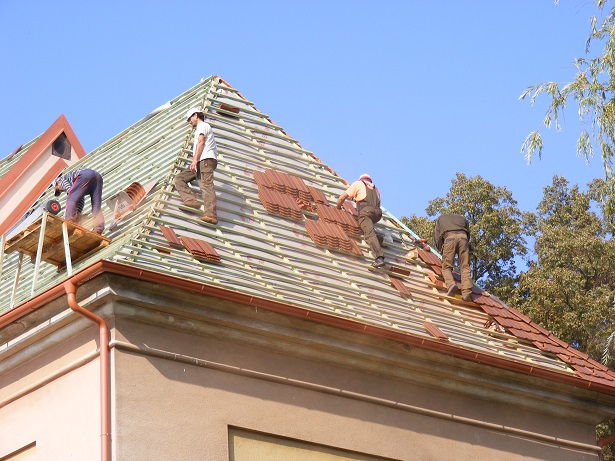

Utorok 16. september - na strechu sa začínajú ukladať škridle. Každá štvrtá sa šrobuje:

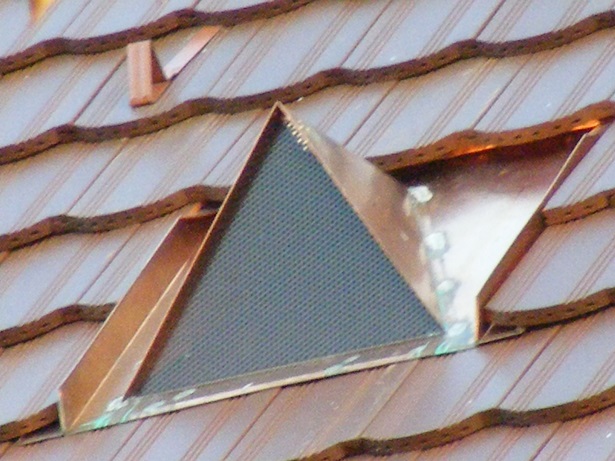

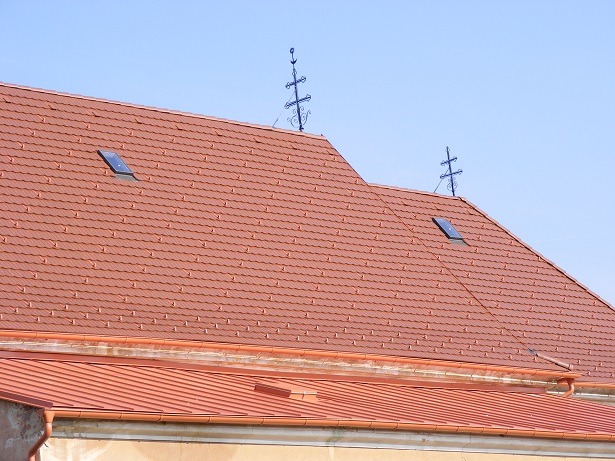

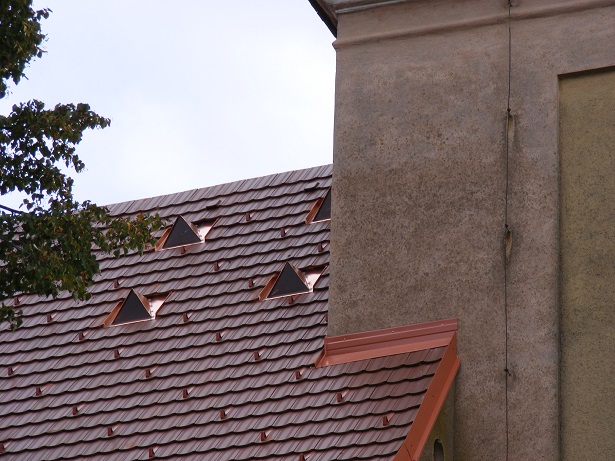

Podľa vzoru strechy farského kostola v Skalici sú na severnej strane veže nainštalované medené "vetráky", určené na nerušenie vzdušných vírov, ktoré v minulosti vytrhávali škridle zo strechy:

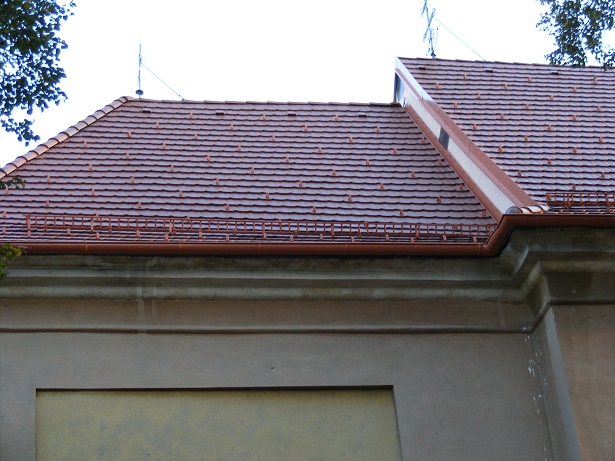

Okrem protisnehových zábran - hákov, ktoré sú po celej streche, nad sakristiu bol namotovaný aj protisnehový rebrík, aby padajúca lavína snehu nemohla poškodiť strechu na sakristii:

Štvrtok 18. september - práce pokračujú ďalej:

Piatok 19. september - na bočných hrebeňoch strechy treba škridle zarezávať:

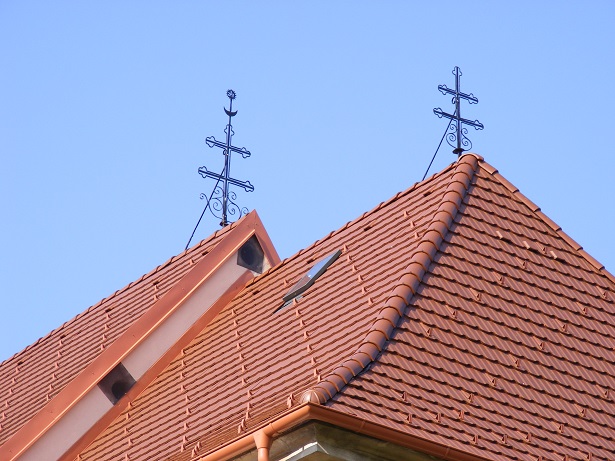

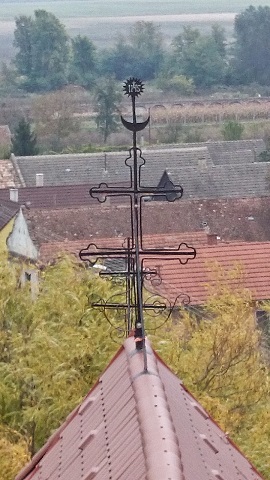

Jeden kríž - opieskovaný, pozinkovný a nafarbený - je už naspäť na svojom mieste:

Pondelok 22. september - a už je na svojom mieste aj druhý kríž:

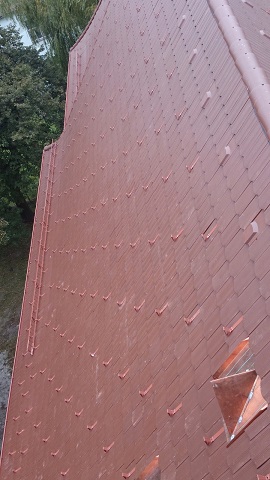

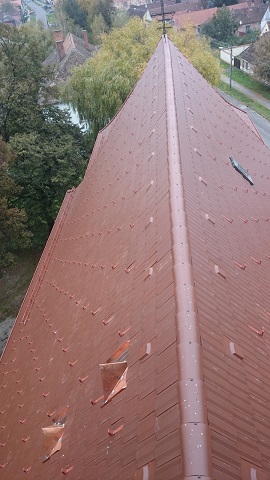

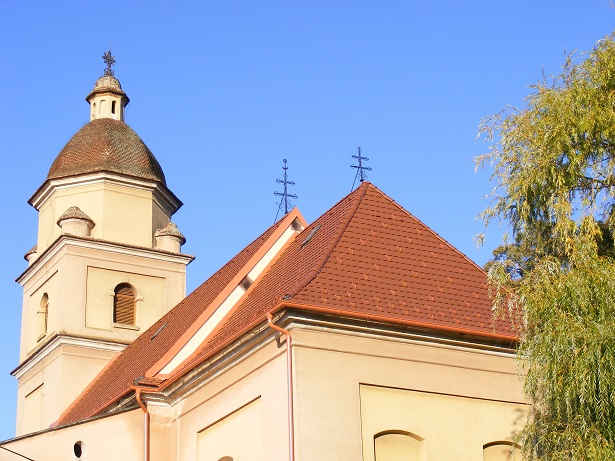

Utorok 23. september - horná - škridlová strecha je až na malé detaily hotová:

Streda 24. september - práce prechádzajú na bočnú loď, začínajú demontážou medeného plechu:

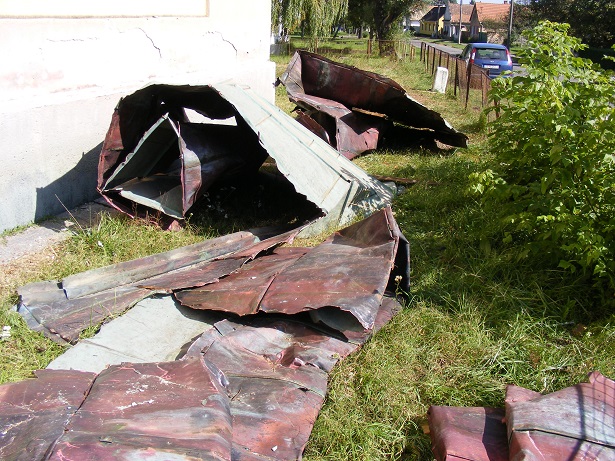

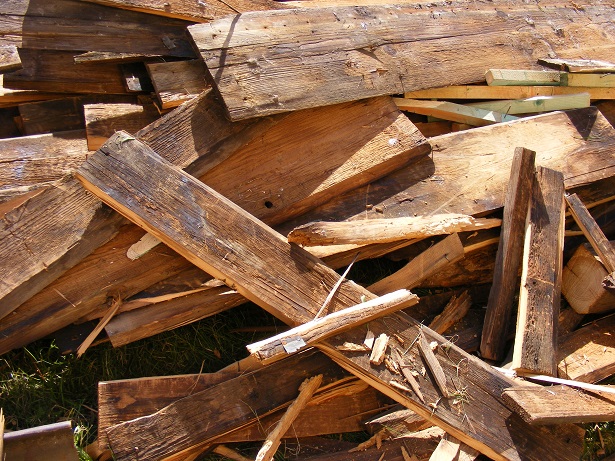

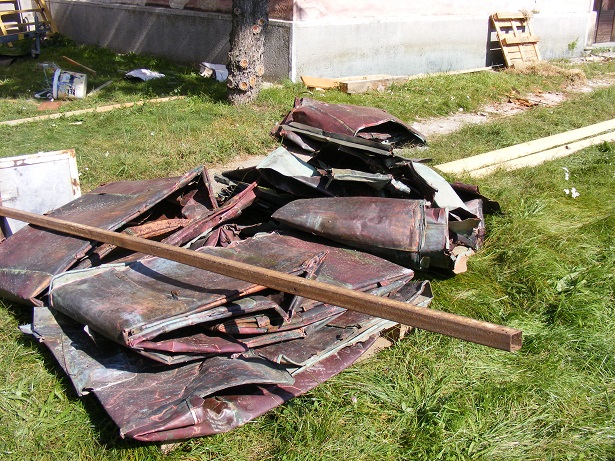

Takmer dvestoročný medený plech nachystaný do zberu:

Ukázalo sa, že aj staré debnenie a niektoré trámy je nutné nahradiť novým drevom:

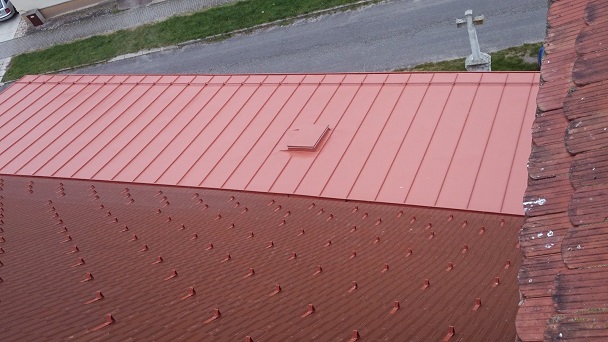

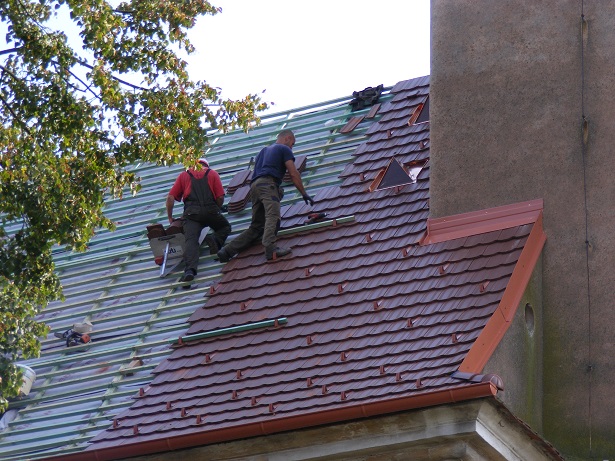

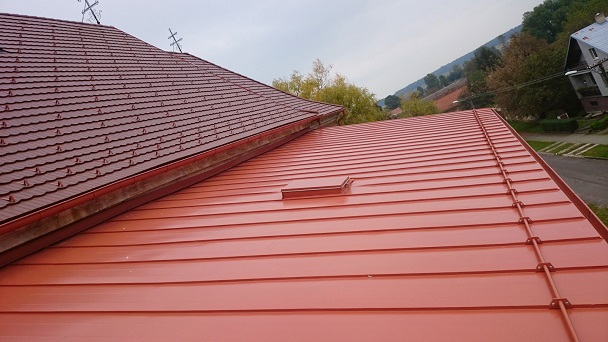

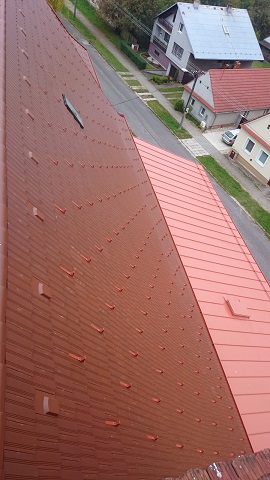

Štvrtok 25. september - na debnenie a fóliu sa už kladie plech:

Utorok 30. september - práce sú hotove. Na bočnej lodi ešte chýba zábrana proti snehu, ktorú výrobca ešte nedodal.

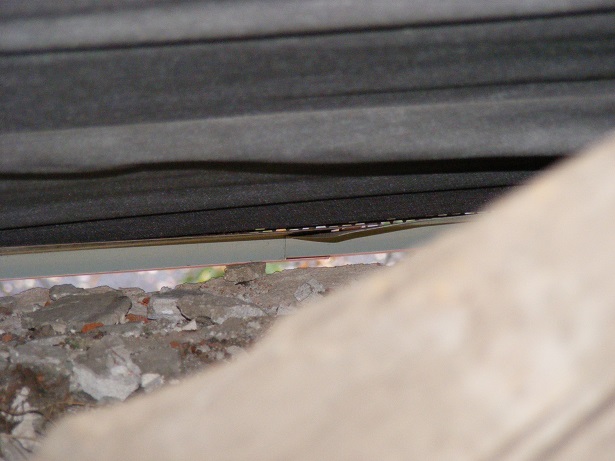

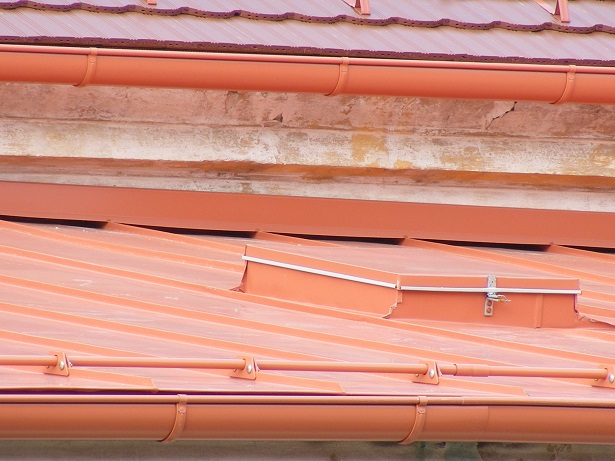

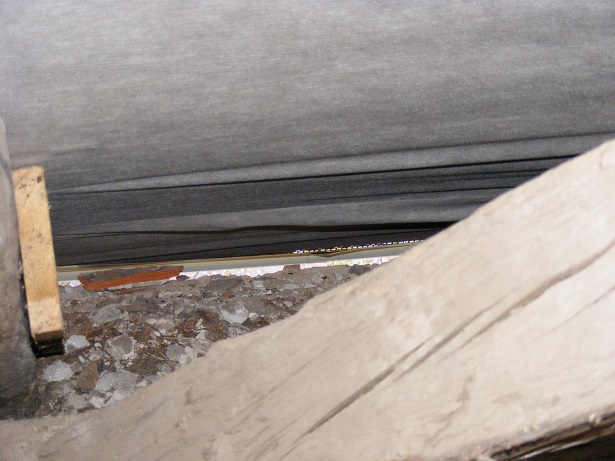

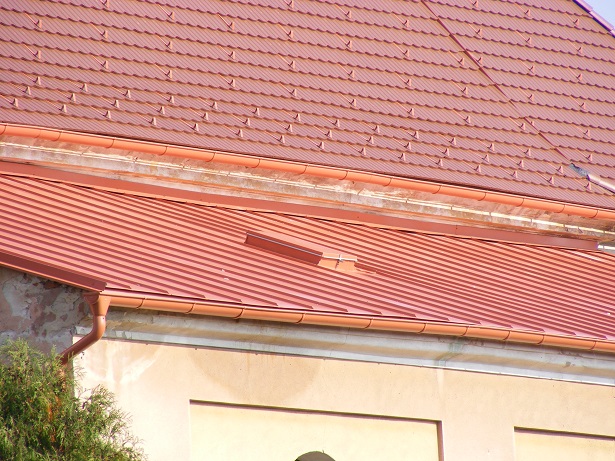

Záverečná kontrola odhalila jeden nedostatok - medzera medzi múrom a novou strechou, cez ktorú sa dnu kľudne dostanú aj vrabce.

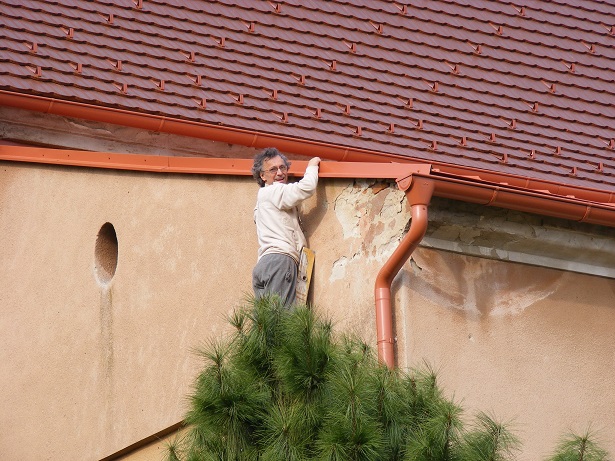

Streda 8. október - Nedostatok odstránený, ...

... snehová zábrana namontovaná, ...

... stavebný dozor precízny a pri záverečnom preberaní diela obetavý i s nasadením života.

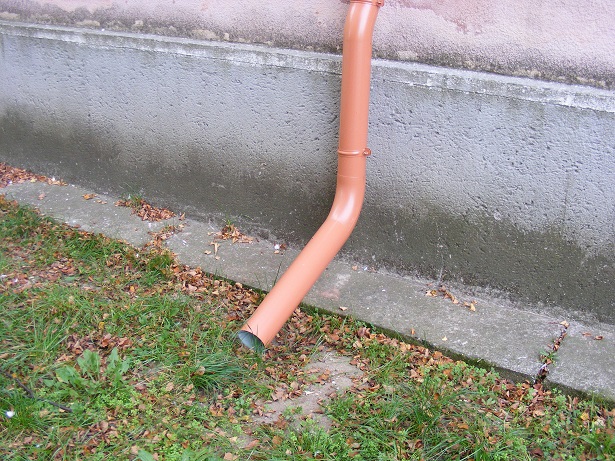

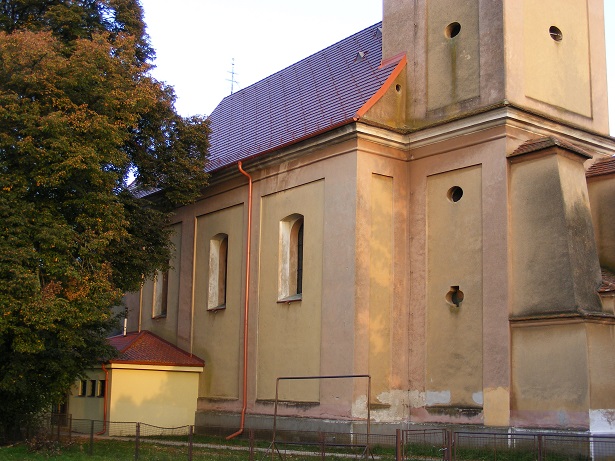

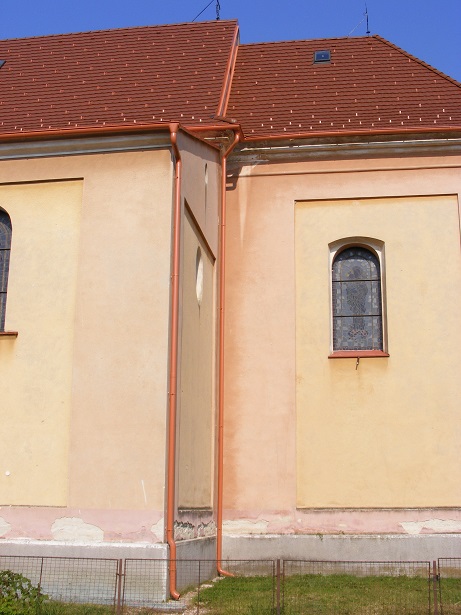

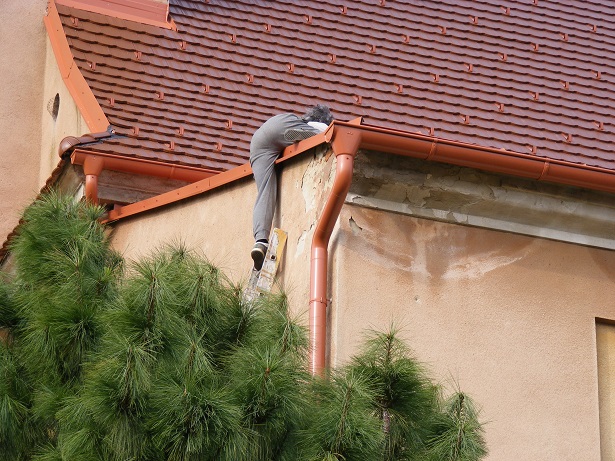

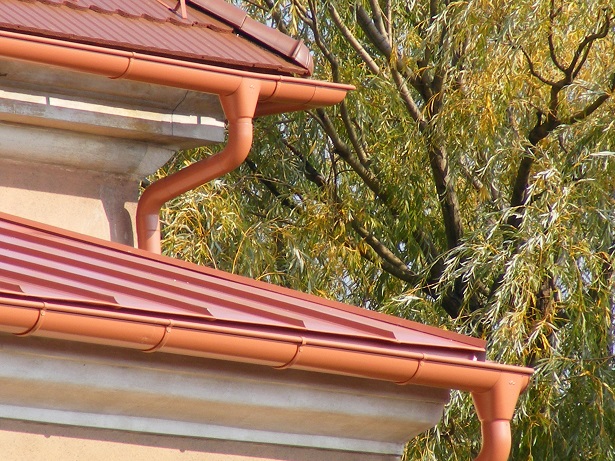

Strecha je hotová, ríny namontované. Ale ešte stále nie je všetko hotové. Dažďovú vodu treba od kostola odviesť do kanála.

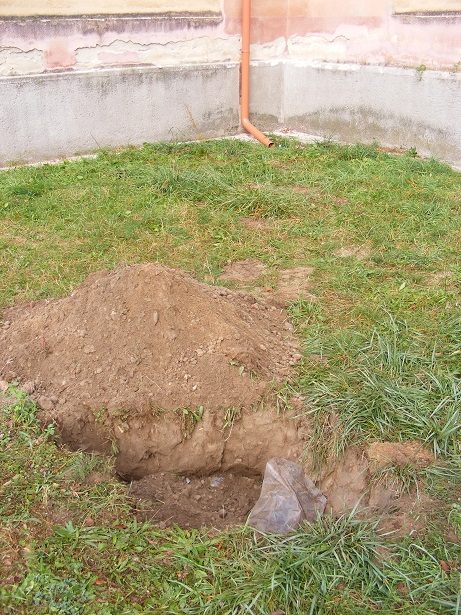

Šachta, do ktorej ústila predtým jediná rína, namontovaná nad bočnou loďou:

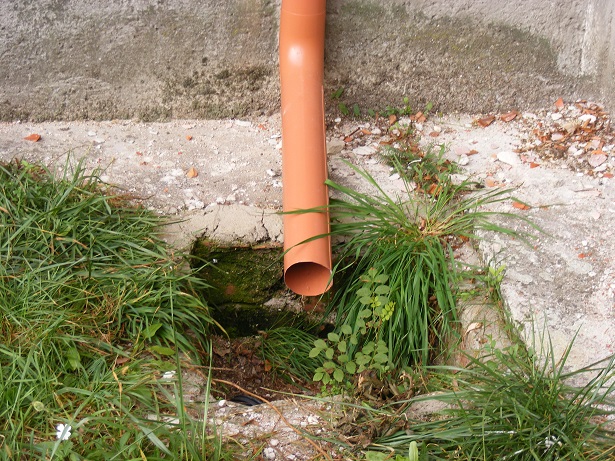

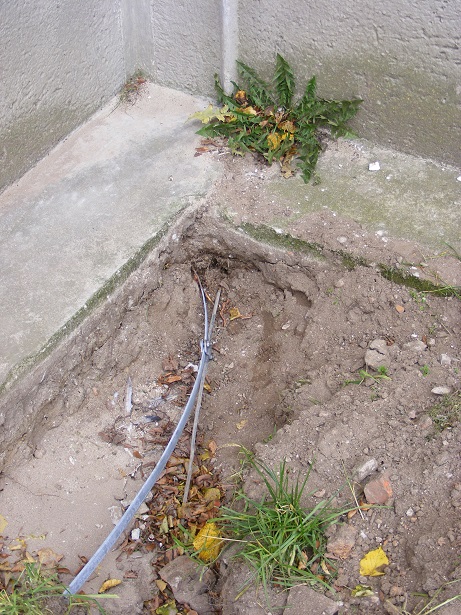

... Lenže ako sa ukázalo, odtok zo šachty neviedol do kanála, ale končil v "trativode":

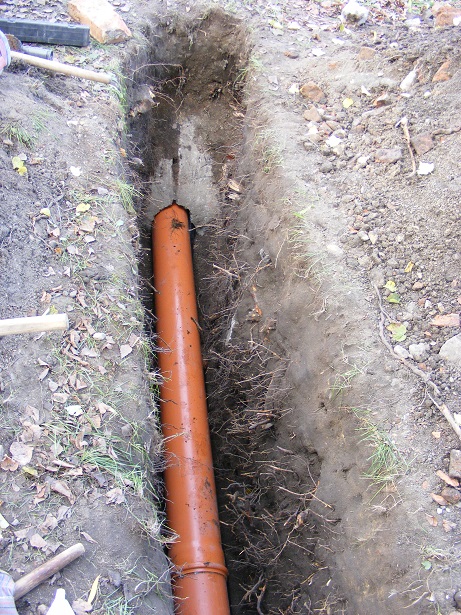

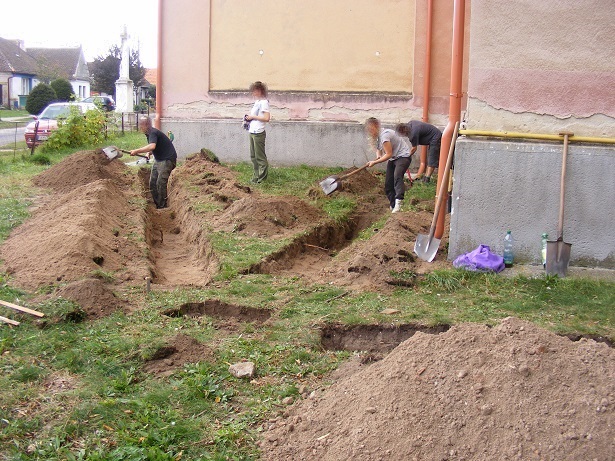

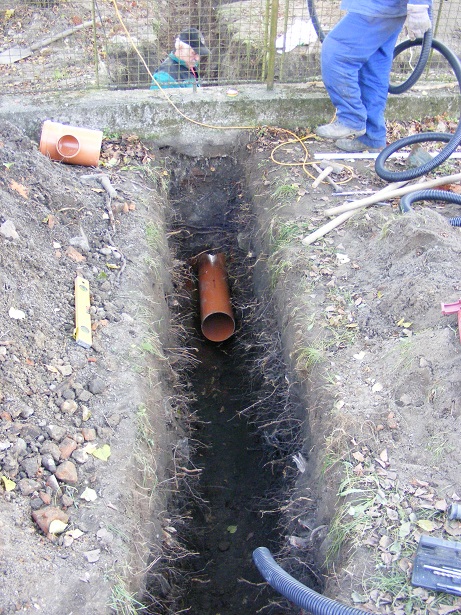

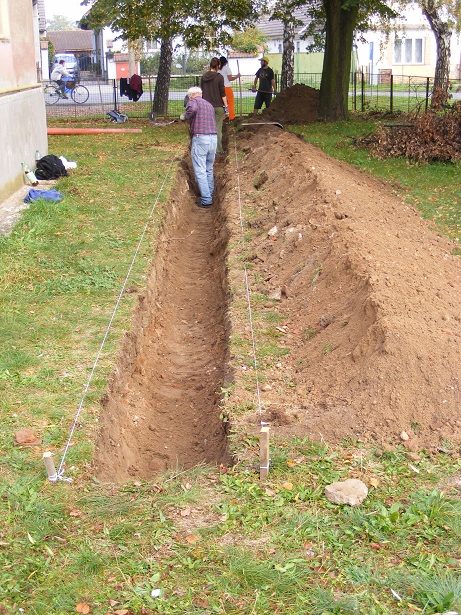

Štvrtok 16. október - Za pomoci mladých z resocu sa začína kopať odtok do kanála:

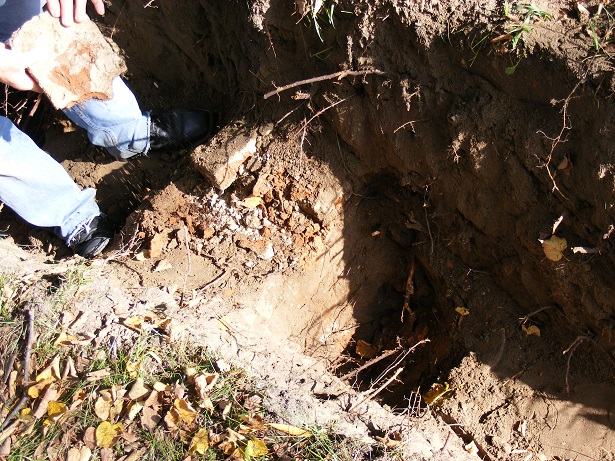

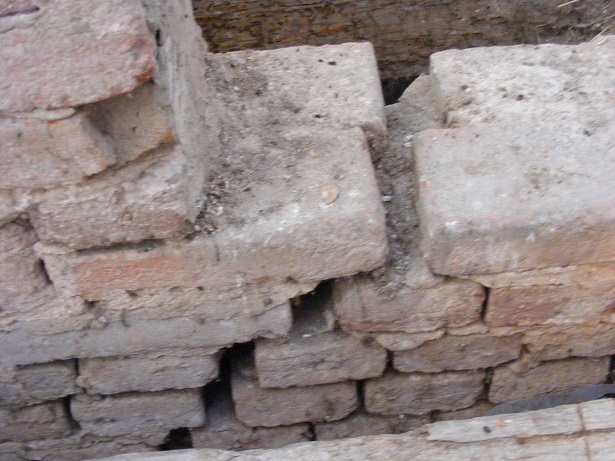

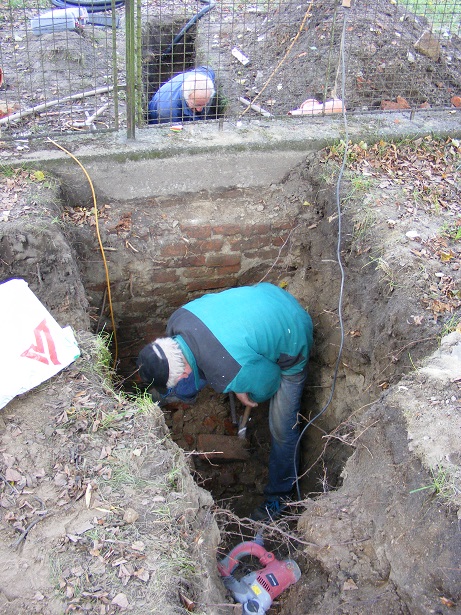

Pri kopaní sa na viacerých miestach ukázali základy starých múrov, široké 50 cm:

Miesto pre šachtu, tu sa bude treba dostať von popod plot:

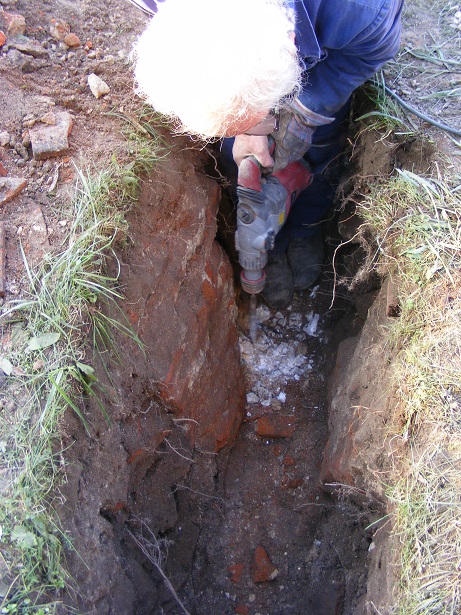

Streda 29. október - Keďže základ plota je veľmi hlboký, treba sa cezeň presekať:

Podarilo sa, sme za plotom:

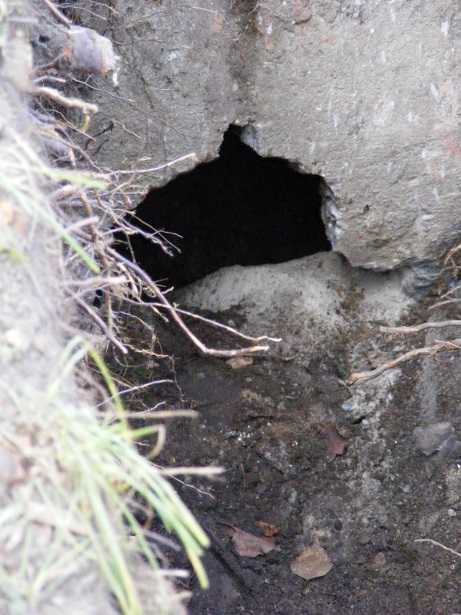

Otvor, prerazený do potrubia kanála:

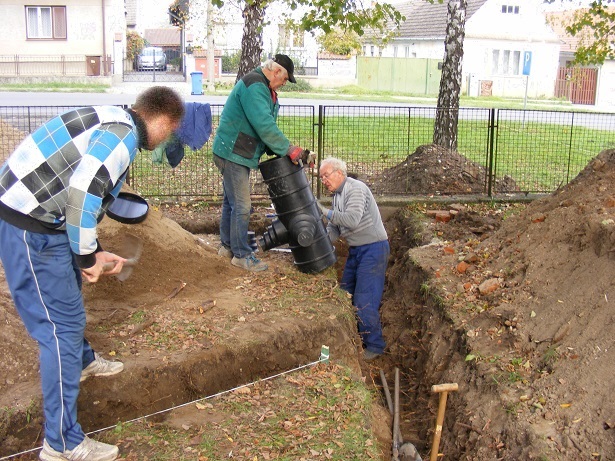

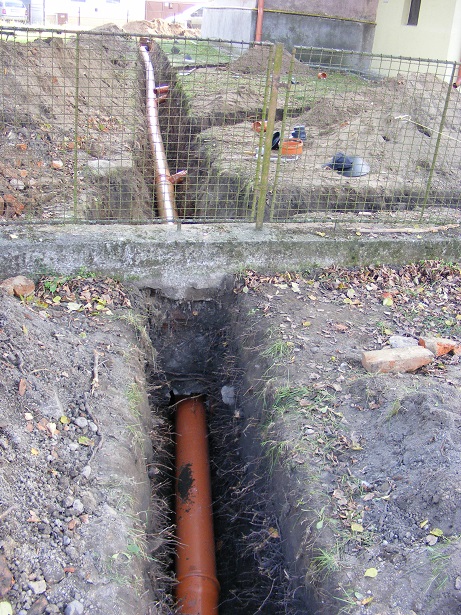

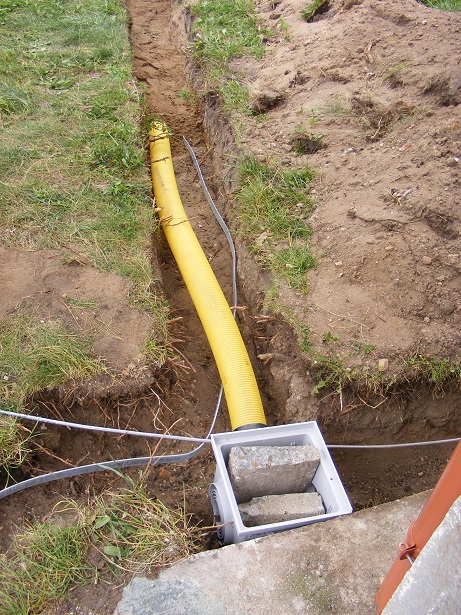

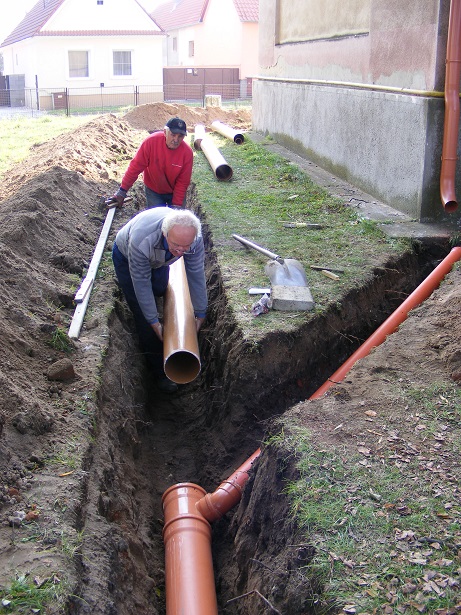

Štvrtok 30. október - Popri kopaní už sa ukladajú aj potrubia:

Miest, kde sa treba presekať cez tehly, kamene a betón, je viac:

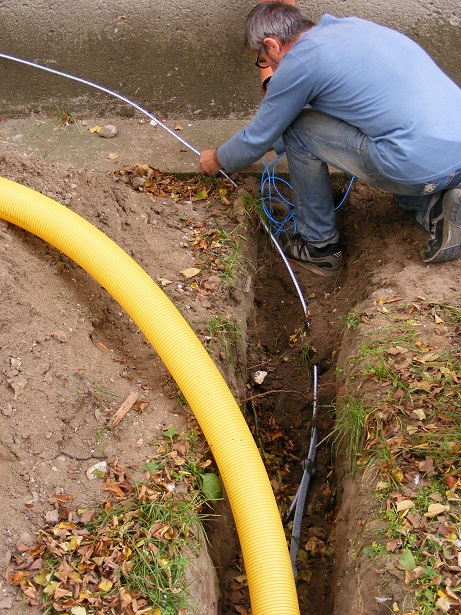

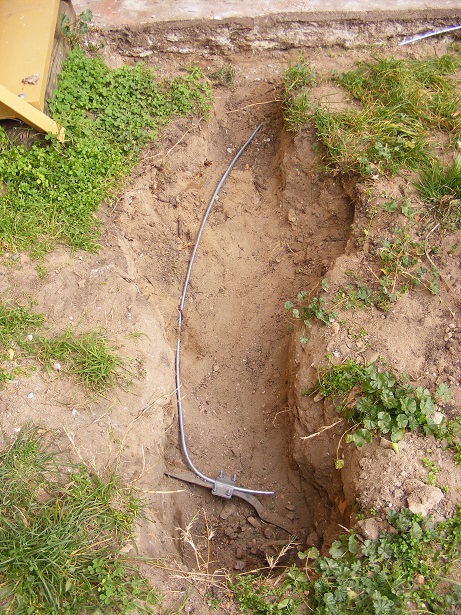

Štvrtok 6. november - Do výkopov sa zároveň kladie uzemnenie pre budúci bleskozvod, ktorý ešte bude treba na streche zrealizovať:

Nové uzemnenie sa prepája so starým, z bleskozvodu na veži:

Kontrolné meranie odporu uzemnenia ukázalo veľmi dobré hodnoty:
